Om prosjektet
Lillestrøm kommune skal etablere ny spillvannsledning fra Dalen renseanlegg (MIRA) til Holtet, etter pålegg fra Statsforvalteren. Ledningen er ca. fem kilometer lang og krysser blant annet riksvei 22 og flere andre veier langs traséen.
Olimb Anlegg gjennomfører prosjektet som totalentreprenør, med ansvar for hele leveransen, fra planlegging til ferdig anlegg. Olimb Anlegg utfører selv styrt boring, mens graving på deler av strekningen utføres av JR Anlegg AS som underentreprenør.

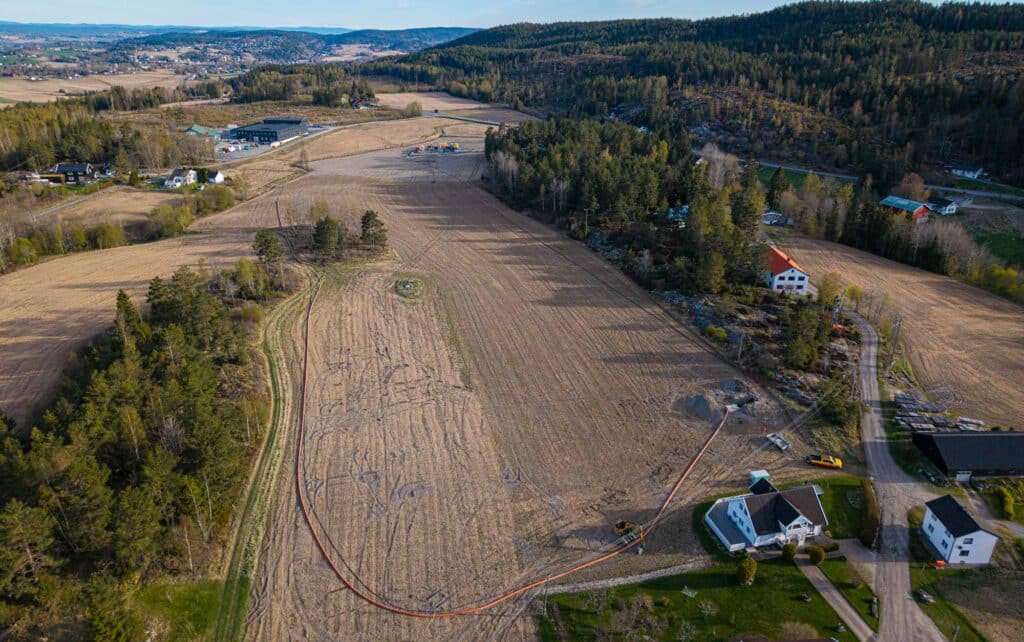

Snaut 400 meter ferdigsveiset ledning ligger klar til inntrekking rundt jordet (over).

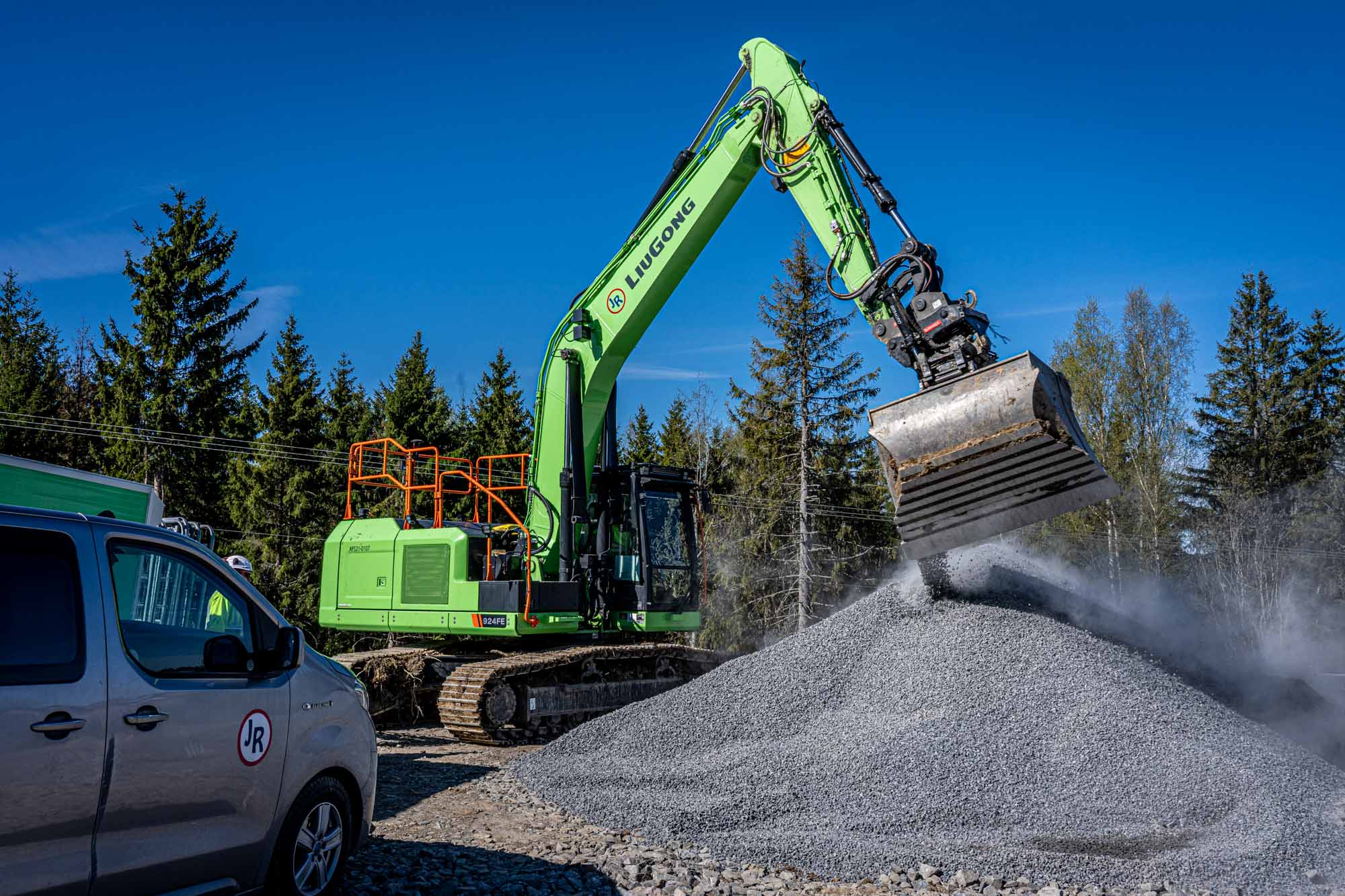

Trasé renskes og grøft graves til neste strekk av ledningen. Samtidig trekkes en ledning under jordet øverst i bildet.
Grunnforhold, metode og helelektrisk drift

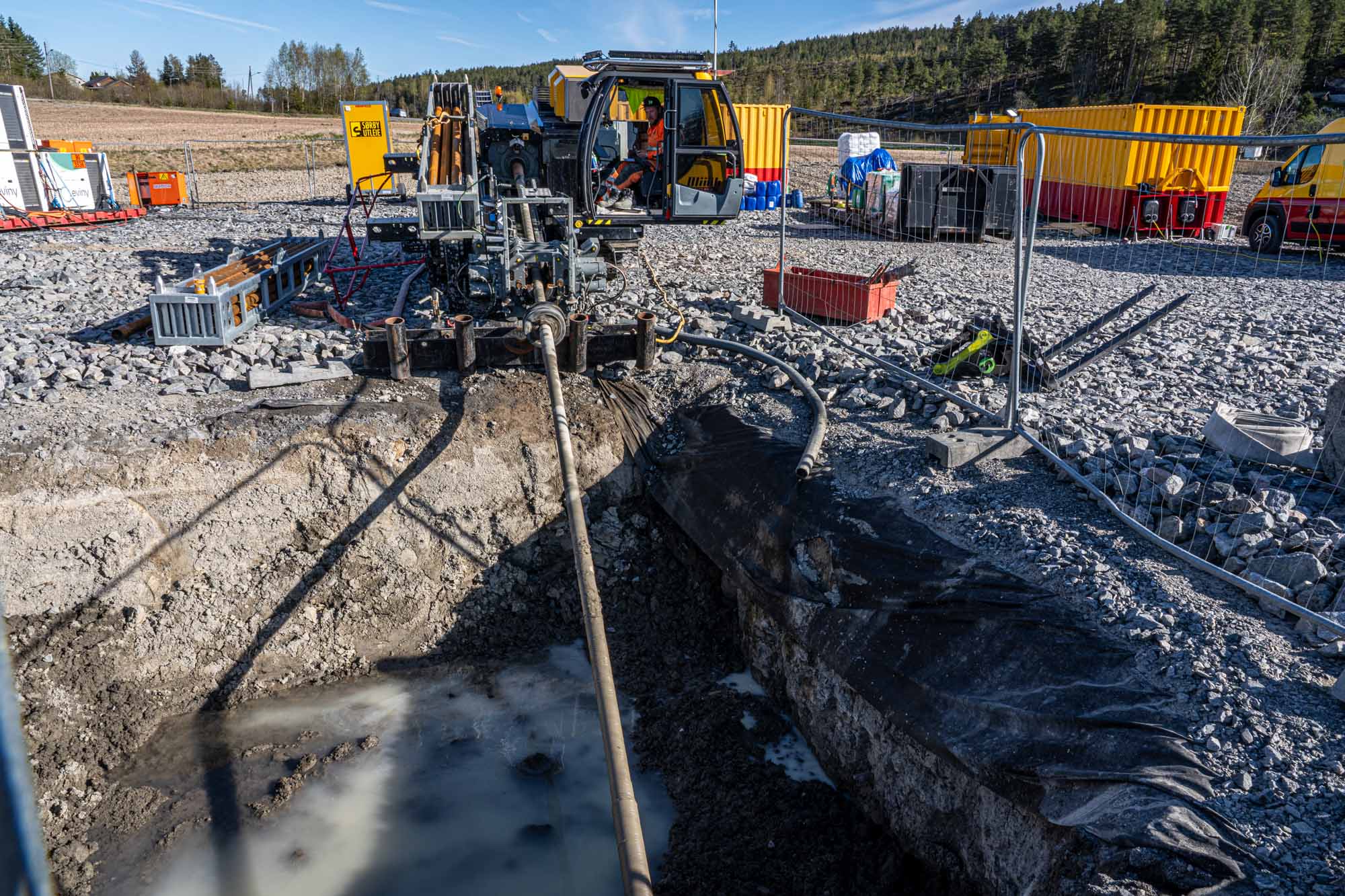

Traséen går gjennom landbruksjord og til dels krevende terreng øst for Lillestrøm. For å begrense inngrep i dyrket mark og nærmiljø gjennomføres 3,8 kilometer av ledningsarbeidet med styrt boring.
Et sentralt trekk ved prosjektet er at all drift gjennomføres helelektrisk, i både boring, graving og transport. Olimb har selv bygget om boreriggen for elektrisk drift, og det er etablert strømpunkter langs boretraseen.

Per Olav Øby
En utfordring er at boreriggen i utgangspunktet tidvis krever flere hundre ampere, som er mer enn tilgjengelig nettkapasitet i området tillater. Løsningen er en egenutviklet kombinasjon av nettstrøm og batteribank. Batteribanken lades jevnlig fra nettet, og all drift i løpet av arbeidsdagen skjer utelukkende fra batteriet.
– Nettstrømmen forsyner batteribanken jevnlig, og så tar vi ut det behovet vi trenger i løpet av dagen. Og så lader vi den opp igjen i løpet av natten, forklarer prosjektleder Per Olav Øby.

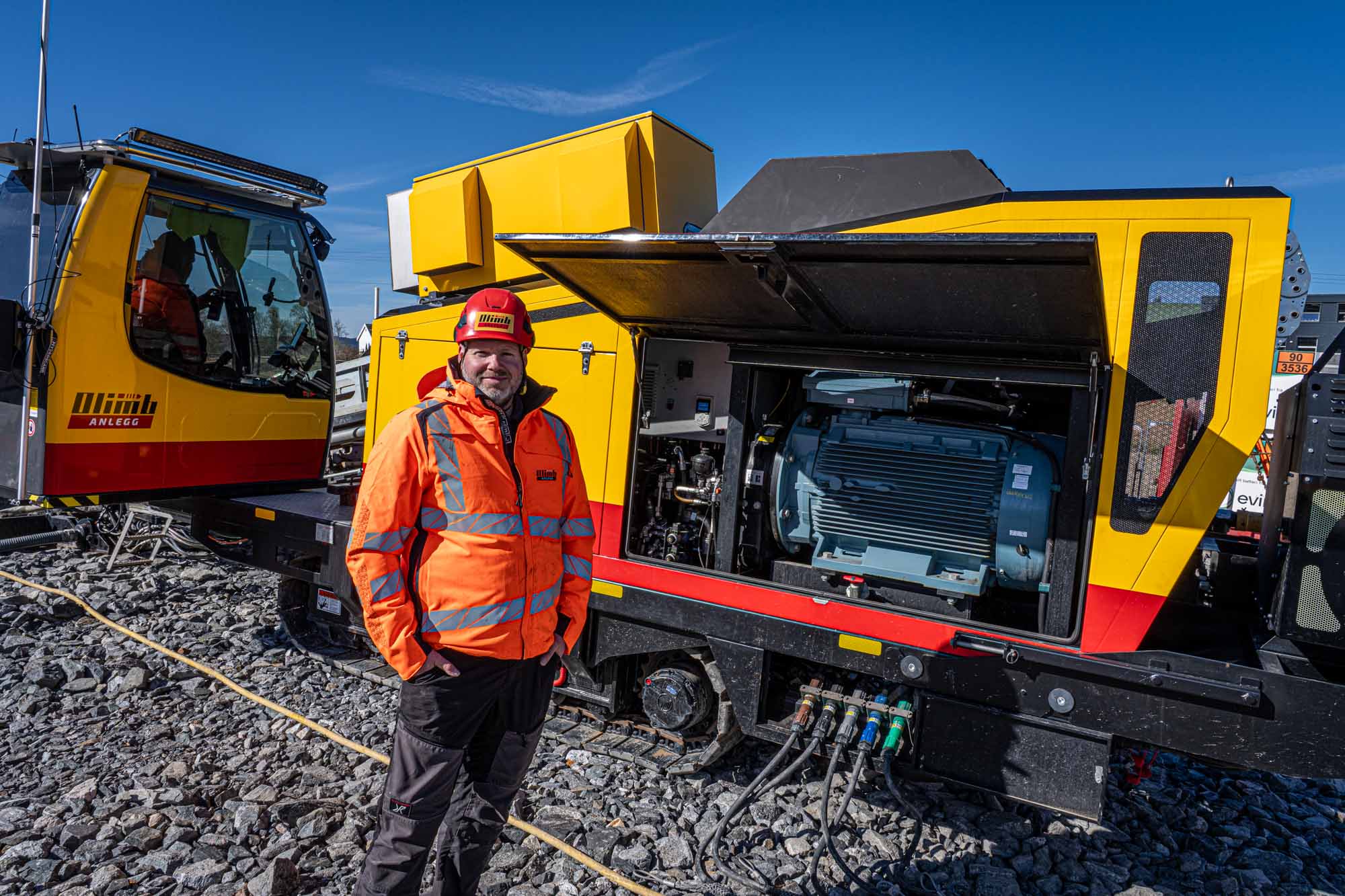

Boreriggen er helelektrisk. Den drives fra batteripakken øverst, som lades fra nettstrøm.
Systemet gjør helelektrisk boring mulig selv der nettkapasiteten ikke strekker til, i både urbane og mer grisgrendte strøk. Batteribanken absorberer toppbelastningene og jevner ut forbruket, slik at riggen drives stabilt på strøm fra det tilgjengelige nettet.
Samarbeid og totalentreprise

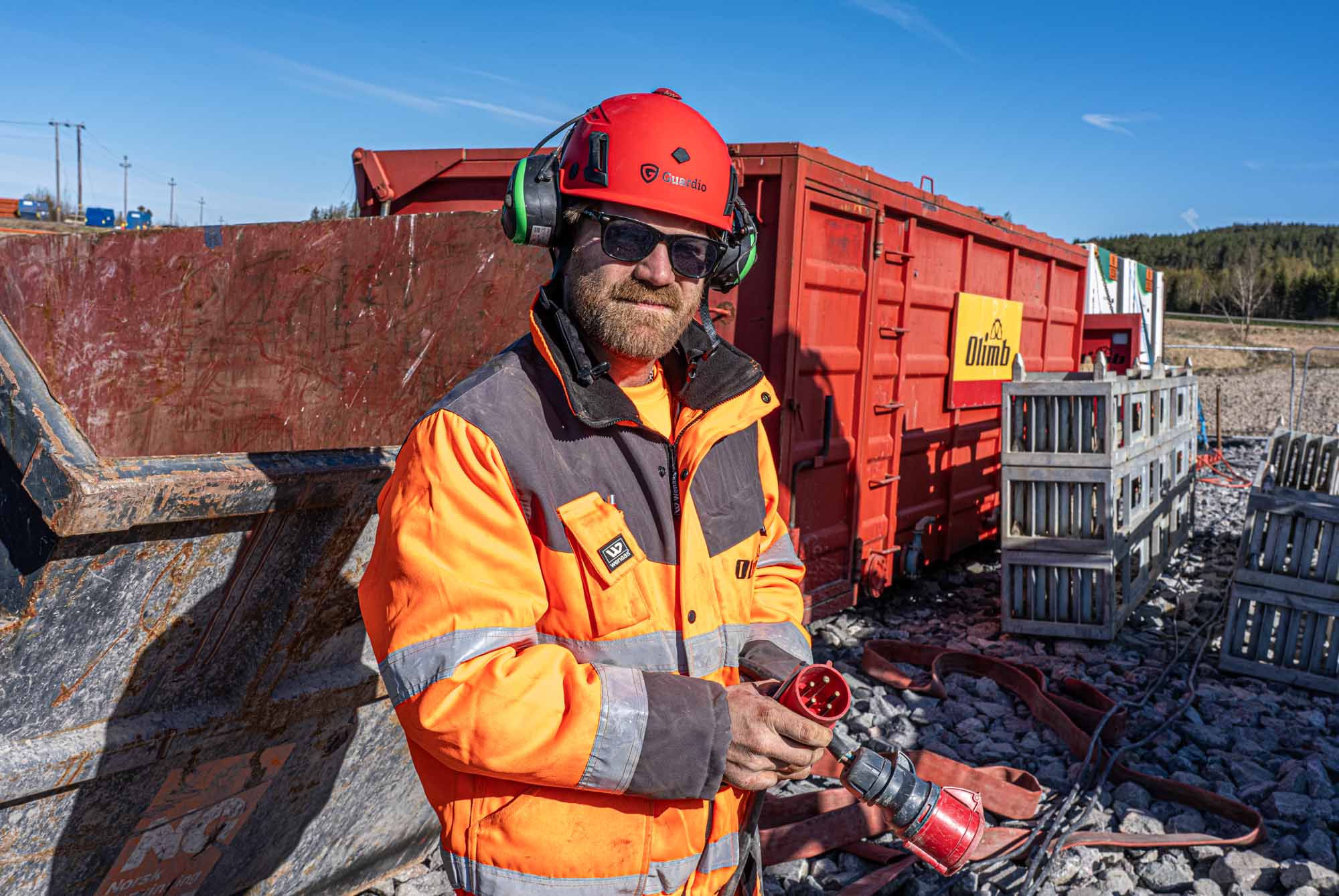

Prosjektet gjennomføres i samarbeid med JR Anlegg AS, som er del av AF Gruppen. Også alt arbeid på «gravesiden» utføres helelektrisk.
Prosjektet gjennomføres som en totalentreprise, med Olimb Anlegg AS som totalentreprenør.
– Vi styrer litt mer selv, byggherren er fornøyd, og vi er i rute på framdrift, sier Øby.
Prosjektet skal ferdigstilles innen desember 2026
Kompetanse og bredde
Dalen etappe 2 viser hvordan Olimb Anlegg kombinerer NoDig-spesialisering med totalentreprenøransvar og egenutviklet teknologi for utslippsfri drift. Styrt boring, elektrisk maskinpark og løsninger tilpasset begrenset strømtilgang stiller høye krav til planlegging og gjennomføringskompetanse.
Har du et prosjekt der krevende grunnforhold, begrenset strømtilgang eller behov for gravefrie metoder er en utfordring? Ta kontakt for en uforpliktende samtale.
Se flere bilder fra prosjektet:
Nøkkelinfo
Prosjekt:Dalen etappe 2, Lillestrøm kommune
Metode: Styrt boring og tradisjonell graving – alt med el-drift
Oppdragsgiver: Lillestrøm kommune
Tidsperiode: 2026
Omfang: Ca. 5 km trykkavløpsledning, hvorav ca. 3,8 km styrt boring
